在正式進入第一個衝刺期前,要先決定了一個衝刺期的長度(Sprint Length),以這系列文章的銀行基金系統範例而言,我決定衝刺期是2周。而且,打算先執行第一個衝刺之後,才在衝刺期最後一天的「衝刺回顧會議」(Sprint Retrospective Meeting)中,來討論是否要調整衝刺期的長度。
在物件導向技術中,建議採用反覆式的開發方式,而不是過去的瀑布式開發方式。簡單來說,所謂的反覆式的開發方式是指,在一小段的反覆期中,執行了分析、設計、實作、測試等等的開發步驟,以便迅速地修訂錯誤。
而在Scrum敏捷開發中,同樣採用反覆式的開發方式。不過,在物件導向技術中,稱為這樣的一小段時期為一個「反覆」(Iteration, 也有另一個常見的譯詞為「循環」)。到了Scrum敏捷開發中,則稱為一個「衝刺」(Sprint, Sprint Iteration)。至於,一個衝刺期間要設定多長時間,並沒有一定,常見是2~6周。
衝刺1
在每一個衝刺期間,除了團隊需要實際執行分內的任務外,Scrum還定義了四個重要的會議,分別簡述如下:
● 衝刺計畫會議(Sprint Planning Meeting):每個衝刺期間的一開始必須先舉行衝刺計畫會議,主要用來決定該衝刺期間的待辦項目,以及團隊的衝刺任務。
● 每日站立會議(Daily Standup Meeting):衝刺期間的每一天早上,都要執行15分鐘的站立會議,主要用來了解團隊的工作執行狀況。
● 衝刺審查會議(Sprint Review Meeting):每個衝刺的最後一天會先執行衝刺審查會議,隨後執行衝刺回顧會議。在衝刺審查會議中,主要用來展示並了解該衝刺的待辦項目達成狀況。
● 衝刺回顧會議(Sprint Retrospective Meeting):相較之下,前述的衝刺審查會議,其討論的主題鎖定在「產品」上頭。而此處的衝刺回顧會議,其討論的主題則聚焦在團隊的「開發程序」,主要用來討論並調整下一期衝刺的開發程序。

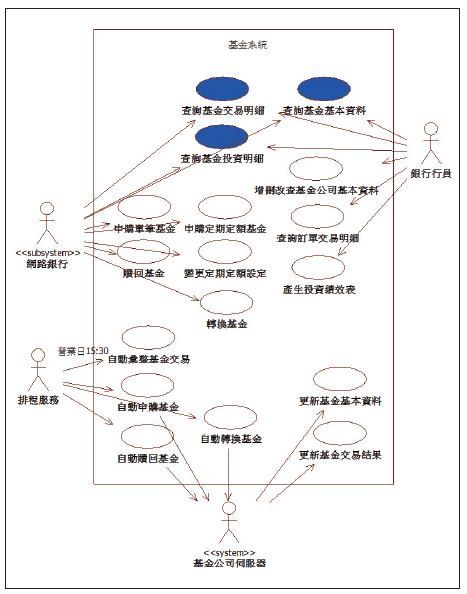

至於,在開始進入衝刺1之際,必備的重要文件就是在衝刺0時所產出的產品待辦清單表1和表2,由於,我們同時採用了UML技術,所以此處也建議你搭配基金系統的使用案例圖,將產品待辦清單視覺化,如圖1所示。
|
圖1 基金系統的使用案例圖 |
|
|
衝刺1第1天上午
每個衝刺期間的一開始必須先舉行衝刺計畫會議,可以細分為上半場和下半場。在上半場大約4小時的會議中,主要從產品待辦清單挑選出該衝刺期間必須交付的待辦項目。在下半場也是約莫4小時的會議中,將會針對每一個衝刺待辦項目,分解出相關的「任務」(Task)。
接下來的次小節中,我們會先聚焦在上半場的衝刺計畫會議中,一邊學習相關的概念,一邊進行衝刺計畫會議。
Scrum敏捷開發的三重限制
你可能學過,傳統的專案管理概念中,有一個很重要的概念稱為「三重限制」(Triple Constraints),也稱為「專案管理三角」(Project Management Triangle),如圖2所示。
|
圖2 傳統專案開發的三重限制 |
|
|
簡單來說,在傳統的專案管理概念中,專案的範圍(scope)通常是固定的,因此決定了專案的成本(cost)和時間(time)。不過,在Scrum敏捷開發的專案中,我們不採用傳統的專案管理三角,而是將專案管理三角倒過來,由專案的成本和時間來決定專案範圍,如圖3所示。
|
圖3 Scrum敏捷開發的三重限制 |
|
|
你可能會跟我一樣覺得匪夷所思,怎麼能夠固定成本和時間,而決定出專案的範圍呢?如果這樣的話,系統的功能將大幅減少,因為團隊在固定的時間下,通常只能交付比較重要的功能。這樣真的沒有問題嗎?

有趣的是,知名的Standish Group在2002年的混沌報告(Chaos Report)調查中指出,在軟體專案中,大約只有20%的功能有經常被使用到,完全符合著名的80/20法則,如圖4所示。
|
圖4 常用功能只佔20%[Standish Group] |
|
|
也就是說,經由時間的限制條件下,我們可以設定待辦項目的優先順序,讓常用的、重要的使用案例可以優先擠進衝刺期間中。因此,在衝刺計畫會議中,可能會出現兩個比較特別的現象,如下:
● 產品負責人可能會調高某些待辦項目的優先順序,讓這些待辦項目可以早點進入衝刺期間,讓團隊可以優先開發和交付。
● 有些墊底的待辦項目可能永不見天日,因為在時間固定的情況下,恐怕沒有時間可以開發這些待辦項目。找出前20%的待辦項目
還記得在一開始時,我們已經先設定了每一個衝刺期間為2周,因此在時間固定的情況下,團隊必須挑選重要的待辦項目,優先處理。請你看到表3,我們依照優先順序排列了待辦項目,並且先行挑出前20%(大約4個使用案例)的待辦項目往下討論,如表4。
由於,產品負責人必須負責維護產品待辦清單,所以在衝刺計畫會議的上半場,產品負責人最好可以全程參與。產品負責人到場,主要負責下列事項:
● 向團隊解釋產品待辦項目:如果團隊對於某些待辦項目不清楚的話,產品負責人要負責解釋。
● 調整待辦項目的優先順序:在2周的衝刺期間內,團隊只能承諾交付選進衝刺待辦清單內的待辦項目,所以產品負責人如果認為某些待辦項目需要提早交付的話,那就必須調高待辦項目的優先順序,而不是要求團隊增加工作時間,或者延長衝刺期間。
增加產品待辦項目
特別注意的是,我們並不是說只交付20%的待辦項目,只是透過挑選前20%的待辦項目,來聚焦我們要討論的主題。再者,由於團隊還未分解出衝刺任務,以及更細膩地估算工時,所以我們根本也還無法確定衝刺1可以交付多少待辦項目。

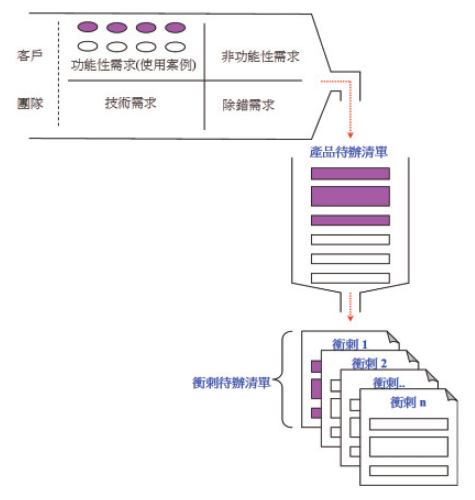

此外,在進行衝刺計畫會議的上半場時,團隊也可能需要增加一些待辦項目,還記得我們曾經提到常見的待辦項目來源有四種,如圖5所示。
|
圖5 衝刺待辦清單 |
|
|
所以,在我們的基金系統案例中,團隊認為需要增添跟技術需求有關的兩個待辦項目,依序編號為18和19,如表5所示。
再者,由於在衝刺計畫會議的下半場,就要開始分解衝刺任務,以及仔細估算工時,所以此處我們就省略初始估算,僅簡單說明如何展示這兩項新增的待辦項目,如表6所示。
由於,新增的這兩項待辦項目優先順序比較高,所以會把原先挑選出來的四個待辦項目壓到後頭,如表7所示。
如果,繼續套用前述的80/20法則的話,可能得刪掉表7中的最後兩項優先順序比較低的待辦項目。不過,因為目前團隊還沒有仔細估算工時,實在也無法確定2周的衝刺期間可以完成多少個待辦項目。所以,我們還是先保留這六個待辦項目,等接續進行衝刺計畫會議下半場,再來確定衝刺待辦清單吧!
