在Scrum敏捷開發專案中,一開始在「衝刺0」階段,需要先建立產品待辦清單(Product Backlog)來確立專案開發時的工作項目,一般產品待辦清單的內容,除了「待辦項目」之外,還要列出「優先順序」、「初始估算」和「如何展示」的說明。上一回文章已經介紹過如何排列出待辦項目的優先順序,這一回,我們從「初始估算」開始介紹,這是用來描述每一個代辦項目預估需要耗費的工時。
初始估算
特別需要注意的是,Scrum敏捷開發對於「估算工時」一事,是交由整個團隊負責。在傳統的做法上,通常由專案經理負責估算工時,Scrum敏捷開發的做法,跟過去的做法非常不同。
當然,由真正負責工作的執行團隊來估算工時,是個很棒的方法,也可以預期得到更為準確的估算。但是,實務上,在專案剛成案初期,資源都還沒到位,所以開發團隊很可能根本還沒組織起來。所以,交由團隊負責初始估算一事,可能得在團隊已經成立的情況下,才能夠確切執行。
一般,估算可以採用「絕對值」或「相對值」,簡單說明如下:
● 絕對值:絕對值代表「實際的」估算數字。比方說,2個人要花掉4個工作天,才能做完的待辦項目,它的絕對值就可以設為8人日(Man-Day)。
● 相對值:顧名思義,會先有一個基數,然後其他的數字是基數的相對值。比方說,我們拿一個簡單的使用案例:變更定期定額設定,給它一個數值6當基數。這時,如果團隊認為「自動彙整基金交易」所需花費的時間是「變更定期定額設定」的2倍的話,那它的估算值就是12,如圖1所示。
單使用案例點估算法
前述的初始估算方法是Scrum敏捷開發中,十分常見的方式。不過,在我們的基金系統範例中,採用了另一種搭配使用案例技術使用的估算方法,稱為「使用案例點」(Use Case Point)。
使用案例點的技術是由Gustav Karner先生於1993年提出來的估算技術,它的估算公式如表1所示。我在之前出版的《寫給SA的UML/UseCase實務手冊》一書中,花了一整章的篇幅在談使用案例點估算,你若是有興趣,可以找這本書來看看。
由於,使用案例點的估算法有些複雜,所以我們簡化了它的用法,僅採用其中的「未調整使用案例點」(Unadjusted Use Case Point, UUCP)計算,如表2所示。簡單來說,未調整使用案例點就是沒把專案的技術複雜度和環境因子考慮進來,僅單純考慮使用案例本身的複雜度。
不過,未調整使用案例點的估算是以整個專案的方式進行估算。也就是說,以基金系統為例,未調整使用案例點算出來的是,4個參與者和18個使用案例的整體估算值。
但是,我們需要的是針對單一使用案例的相對估算值,所以我們再度簡化原先表2的估算公式,得出表3的估算公式。此處,為了與Gustav Karner先生所提出的使用案例點估算技術做區分,我們特別稱這個簡化後的使用案例點估算法為「單使用案例點」估算法,如表3所示。

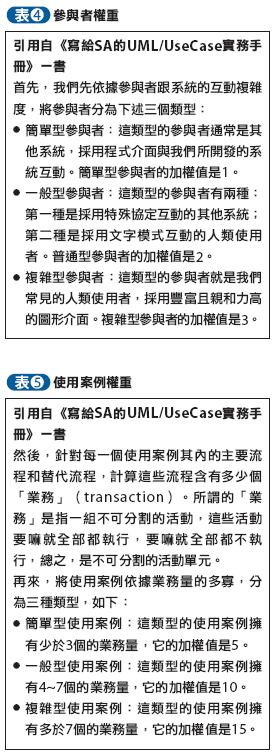

至於,參與者權重和使用案例權重的概念,還是採用Gustav Karner先生的分級方式。此處,我們就直接引用《寫給SA的UML/UseCase實務手冊》書中,對於這兩個權重的說法,如表4、表5所示。
此外,簡化後的單使用案例點估算法,還可以用在團隊還未建立之前,只要得出初步的使用案例圖後,就可以由專案經理或資深分析師進行初始的估算了。當然,這裡得到的是相對值,所以等團隊真正組成後,就可以依照比例得出較貼近實際的估算值。

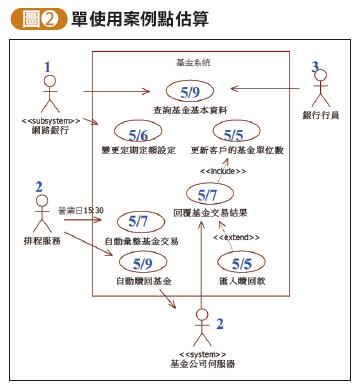

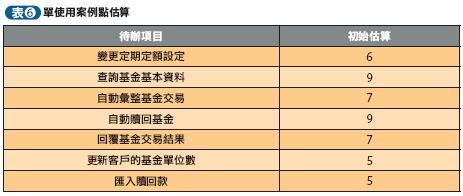

最後,我們挑選幾個使用案例初估它們的相對工時,如圖2與表6所示。以「查詢基金基本資料」為例,它是個簡單型使用案例(5);不過它具有雙介面,所以會有兩個參與者:一個是需要圖形介面的複雜參與者:銀行行員(3),另一個是採用程式介面的簡單型參與者:網路銀行(1)。最後,我們加總5、3、1,得到單使用案例點估算值9。
如何展示
既然,Scrum敏捷開發強調,每個衝刺都要產出對客戶有增值的具體產出,當然就得簡單說明每一個待辦項目該如何展示(how to demo)。關於如何展示,有幾個要點如下:
● 時間:展示的時間點會安排在每一個衝刺期末。假設,我們以兩週為一個衝刺期,並且以週一為起始點的話,可以將展示的時間固定安排在第二個週五的上午或下午。
● 觀眾:原則上,這是個固定且非正式的展示。不過,團隊也可以廣發邀請帖,邀請其他同事、主管或者客戶來參加展示。
● 驗收:通過展示才能夠算是完成了該項待辦項目。
● 測試:雖然,這裡的展示說明很簡單,但是也算是個小巧簡單的測試案例,日後可以繼續延伸出更嚴謹的測試案例。
期初的產品待辦清單

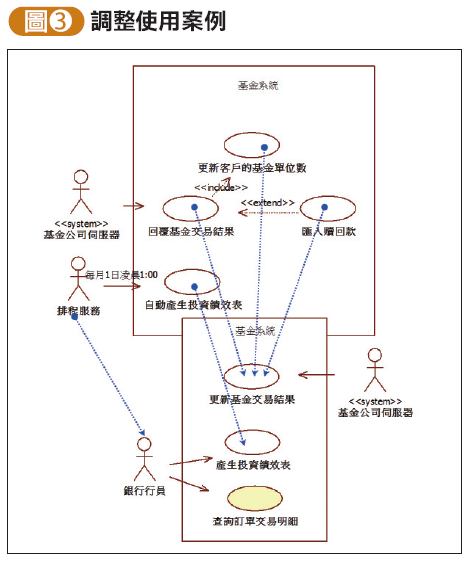

產品負責人在撰寫期初產品待辦清單的細節時,再一次微調了基金系統的使用案例,如圖3所示,主要調整下列三個地方:
1. 合併使用案例:將原先基金公司伺服器所啟動的三個使用案例,合併在一起,並且重新命名為「更新基金交易結果」。
2. 自動改手動:還有,原先的「自動產生投資績效表」是由排程服務自動啟動的,現在改成由銀行行員手動啟動,因此更名為「產生投資績效表」。
3. 新增使用案例:此外,我們還新增了一個名為「查詢訂單交易明細」的使用案例,給銀行行員使用。

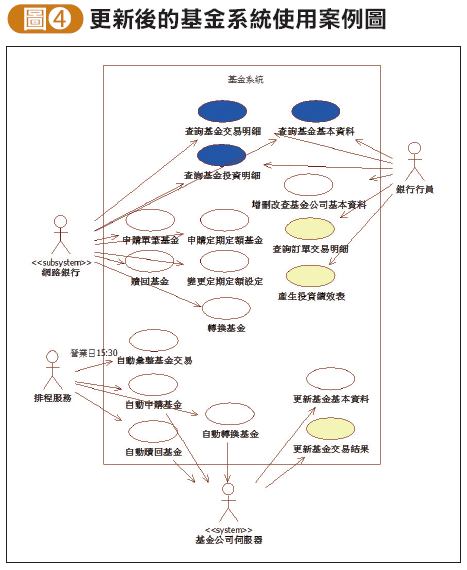

最後,我們先更新了基金系統的使用案例圖,如圖4所示。

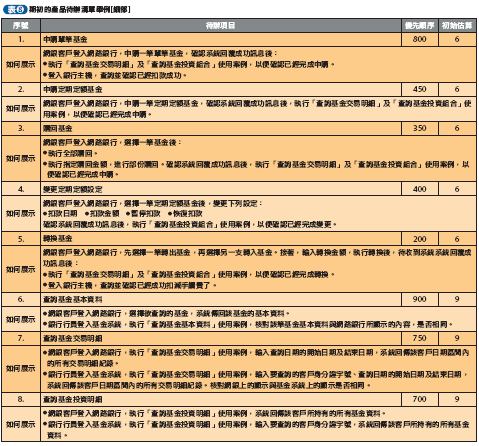

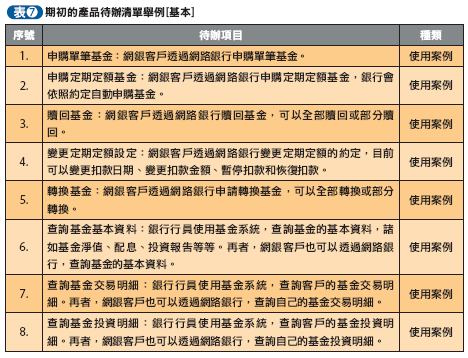

然後,在進入衝刺1之前,我們還備妥了如表7和表8的基金系統期初產品待辦清單。

最後,關於如何展示待辦項目,我們有三個模擬機制,如下:
● 網路銀行:由於網銀客戶是經由網路銀行為入口,進行各項基金交易,但是展示時無法真的由網路銀行登入,所以開發團隊會寫一個簡單的測試網頁,模擬網路銀行。
● 銀行主機:基金系統和銀行主機之間,會有扣款之類的互動。所以展示時,開發團隊會寫一個簡單的銀行主機模擬系統。
● 基金公司伺服器:同上述,開發團隊也會寫一個簡單的基金公司伺服器模擬系統。
